万年高新区凤巢工业园热电联产集中供热项目(以下简称“万年凤巢工业园”)由广东汇嵘绿色能源股份有限公司控股的子公司“万年绿壳新能源有限公司”(以下简称“绿壳”)投建,由公司分布式能源事业部负责该项目的筹建工作。该项目于2019年7月正式开工,项目用地面积约为100亩,总投资约3亿元;


为使工程建设顺利完工、早日投产,实现项目经济效益最大化,汇嵘分布式能源事业部制定了强有力的工作方案计划和工作责任制,切实将工作落实到位,确保项目安全、快速、有序的推进,现万年凤巢工业园项目的施工进度如下:

1、施工办公室板房安装,2019年7月9日已完成施工;

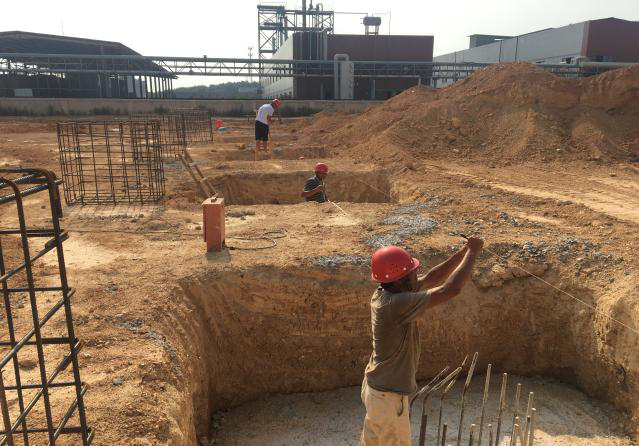

2、孔桩:锅炉房D3\G3\E3\H3\A1\C1\C2,2019年7月19日已完成;

3、孔桩:流化床锅XB-X1\XE-X2\XD-X3\XE-X4\XE-X1\XF-X2\XF-X1\XF-X4,2019年7月26日已完成;

4、干煤棚破桩完成50%,挖掘干煤棚桩头完成70%;

5、干煤棚皮带输送机入料地坑挖掘及制作垫层,锅炉房桩头破桩,于8月8日完成;

6、混凝土浇筑锅炉及锅炉房基础垫层及皮带入料井顶层,锅炉及锅炉房地梁钢筋连接,8月11日混凝土浇筑完成,

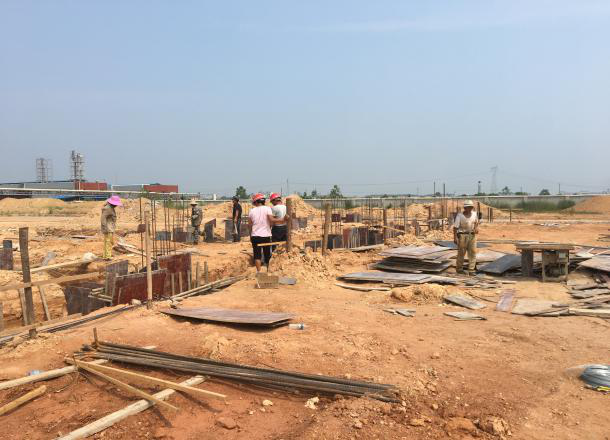

7、锅炉及锅炉房基础布钢筋及制模,破碎机房破桩,8月14日锅炉及锅炉房基础布钢筋及制模完成30%,破碎机房破桩完成100%;

8、锅炉及锅炉房基础制模,干煤棚放线,干煤棚皮带坑顶板拆除模板,月15日锅炉及锅炉房基础制模完成70%。



该项目的开展也得到当地政府领导的高度重视,2019年8月9日,青云镇曹书记带领镇政府一行人员到项目现场探望项目施工人员,并对现场的施工安全及项目施工进度进行了检查,同时还为工作在一线的工地人员带来了西瓜和解暑药品等,激励了项目现场人员对项目建设的信心。

项目部同志们感谢曹书记的关心和支持,并表示将进一步发扬艰苦奋斗精神,确保工程“质量关”“安全关”和“进度关”,全力以赴,紧盯目标不放松,安全、质量、环保全面达标。
